Где предприятие теряет деньги между заявкой на закупку и приемкой металла на складе

Разберем цепочку потерь и рассмотрим показатели, которые позволяют определить, какая схема поставок действительно выгодна предприятию.

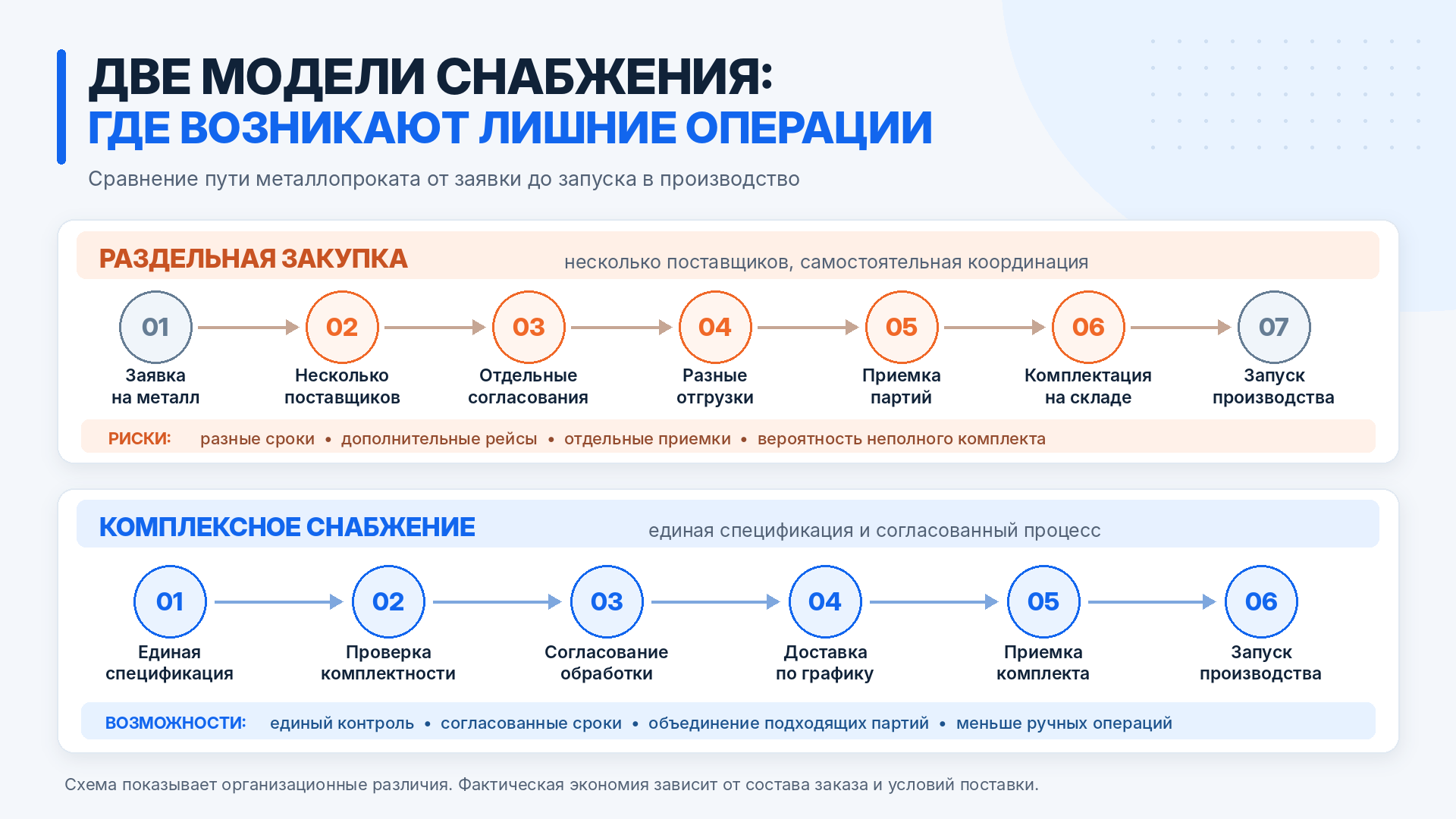

Закупщик находит металлопрокат на 3–5% дешевле, но через две недели экономия исчезает: одна позиция задержалась, транспорт пришлось заказывать повторно, а производство перенесло запуск заказа. Так бывает со смешанным сортаментом: лист, труба, швеллер и уголок нужны цеху как единый комплект. Сравнивать цены за тонну недостаточно. Важны точность заявки, комплектность, перевозка и приемка. Разберем цепочку потерь.

1. Заявка

Предприятию нужны лист 8 мм, труба 80×80 мм и швеллер № 12 для сварных рам. Если не указать марку стали, толщину стенки трубы и требования к длине, поставщики посчитают разные материалы. Предложения придется уточнять, а обнаруженное после оплаты несоответствие может обернуться заменой товара и переносом работ.

В заявке стоит сразу фиксировать:

  • Вид проката, размеры, марку стали и применяемый стандарт.
  • Количество, единицы измерения и требования к длине или резке.
  • Допустимость замен и порядок их согласования.
  • Необходимые документы о качестве и срок поступления.
  • Позиции, без которых нельзя начать конкретную операцию.

Отдельно уточняют способ определения массы: по фактическому взвешиванию или теоретически. Цена за тонну, метр и штуку должна быть приведена к сопоставимой расчетной базе.

2. Сравнение КП

Один продавец предлагает минимальную цену, но только самовывоз. Другой привезет заказ, однако часть позиций будет готова позднее. Третий включил резку в счет. Сопоставлять такие КП только по стоимости металла некорректно.

Полная стоимость закупки = металл + обработка + транспорт + разгрузка + дополнительные складские операции + фактически возникшие расходы на устранение сбоев. Риски будущих задержек оценивают отдельно.

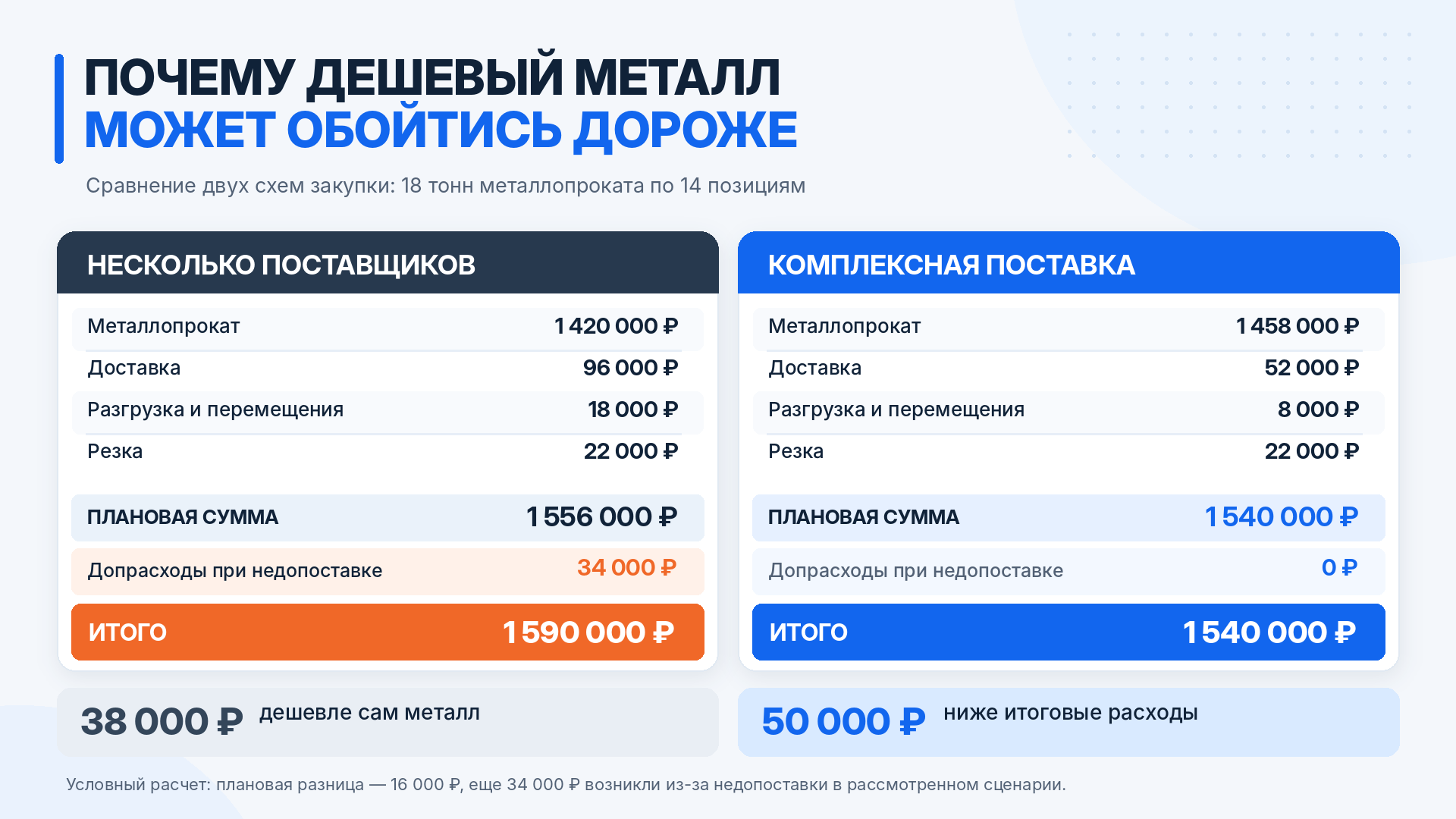

Расчетный пример: 18 тонн по 14 позициям

Предприятие выбирает между закупкой у нескольких компаний и комплексной поставкой. Суммы ниже условные; это модель расчета, а не отчет о заказе клиента.

Расходы Несколько поставщиков Комплексная поставка
Металлопрокат 1 420 000 ₽ 1 458 000 ₽
Доставка 96 000 ₽ 52 000 ₽
Разгрузка и перемещения 18 000 ₽ 8 000 ₽
Резка 22 000 ₽ 22 000 ₽
Плановая сумма 1 556 000 ₽ 1 540 000 ₽
Допрасходы из-за недопоставки в этом сценарии 34 000 ₽ 0 ₽
Итого 1 590 000 ₽ 1 540 000 ₽

Металл у нескольких продавцов дешевле на 38 тыс. рублей. Но даже без внеплановой ситуации комплексная закупка выигрывает 16 тыс. за счет логистики. В рассматриваемом сценарии недопоставка добавила еще 34 тыс. рублей расходов сверх стоимости уже учтенного металла: срочную перевозку и доплату при замене продавца. Итоговая разница выросла до 50 тыс. рублей. Результат зависит от условий конкретного заказа.

3. Дробление заказа

Покупка у нескольких компаний оправданна для редких марок стали или специальных размеров. Но если пять поставщиков выбирают лишь ради небольшого снижения цены отдельных строк, растет число счетов, согласований, отгрузок и приемок. Транспорт с неполной загрузкой обходится дороже на тонну, а склад тратит время на размещение и повторные перемещения металла.

Не каждая дополнительная операция означает прямой расход, но требует времени сотрудников. При сравнении схем учитывайте число рейсов, разгрузок и трудозатраты снабжения.

4. Разные сроки

Для изготовления рам лист приходит в понедельник, труба — в среду, а швеллер задерживается на неделю. Большая часть металла уже на складе, но сборка не начинается. Закупщик ищет недостающую позицию, а цех меняет очередность работ.

Проблема здесь не только в сроках. Деньги вложены в материал, который пока нельзя использовать по назначению. Чем дольше не хватает одной позиции, тем больше срок отвлечения оборотных средств и потенциальные затраты на финансирование запасов.

Практичнее привязать поставки к производственным операциям. Если раскрой листа начинается раньше сборки, материалы можно завозить этапами — при условии, что к каждому этапу поступает полный необходимый комплект.

5. Транспорт

Длинномерный прокат, шестиметровые трубы и лист требуют подходящих машин, крепления и разгрузочной техники. Несколько мелких партий способны перекрыть разницу в цене металла. Например, доставка 2 тонн за 18 тыс. рублей стоит 9 тыс. рублей на тонну; перевозка 6 тонн за 30 тыс. — 5 тыс. рублей на тонну, если груз совместим и машина подходит по габаритам и грузоподъемности.

Если площадка не готова, перевозчик может выставить счет за простой. Заранее согласуйте габариты груза, машину, подъезд, технику и время разгрузки. Объединение партий полезно не всегда: две поставки под график цеха могут быть выгоднее единовременного завоза большого запаса.

6. Недопоставка и документы

Склад заказал 120 листов, а насчитал 116. Четырех листов может не хватить для следующего производственного заказа. Приходится фиксировать расхождение, выяснять причину и согласовывать досылку. Это модель типичной ситуации, а не описание подтвержденного случая конкретного клиента.

Другая задержка возникает, когда невозможно подтвердить требуемую марку стали или идентифицировать партию по документам. Если это необходимо по требованиям к продукции и процедуре входного контроля, материал не допускают в производство до устранения несоответствия.

Общие правила приемки и обращения с металлопродукцией изложены в ГОСТ 7566-2018; для труб применяется ГОСТ 10692-2015. Организацию верификации закупленной продукции описывает ГОСТ 24297-2013. Конкретные проверки определяются видом проката, договором и требованиями предприятия.

Короткий чек-лист приемки:

  • Все позиции спецификации поступили в нужном количестве.
  • Размеры соответствуют заказу с учетом допустимых отклонений.
  • Масса сверена способом, предусмотренным договором.
  • Нет повреждений и недопустимых дефектов поверхности.
  • Маркировка и документы позволяют подтвердить необходимые характеристики партии.

Часть проверки полезно провести до отгрузки: устранять расхождения до доставки проще.

7. Простой производства: малая недопоставка может стоить дорого

Предположим, из-за отсутствия профиля сварочный участок простаивает восемь часов. Для восстановления графика нужны внеплановая переналадка и дополнительная смена. Если подтвержденные дополнительные затраты на эти последствия в среднем составляют 7 тыс. рублей на час задержки, сумма достигнет 56 тыс. рублей.

Пример условный: постоянные расходы цеха нельзя автоматически записывать в ущерб от простоя. Возможные штрафы и потерю маржинального дохода считают отдельно, без двойного учета. Тем не менее недостающая позиция стоимостью в несколько тысяч рублей способна повлиять на выпуск значительно более дорогого изделия.

8. Комплексное снабжение: одна спецификация вместо разрозненных закупок

При комплексном снабжении предприятие передает поставщику весь перечень металлопроката. Металл может происходить от разных производителей, но согласование ассортимента, сроков обработки и логистики ведется через одного контрагента. Конкретный состав работ закрепляют в условиях заказа.

Для такой модели важно, чтобы поставщик мог закрывать разные позиции спецификации и обеспечивать сопутствующие услуги. Например, ПКФ «Метинвест-Сервис» работает с листовым, сортовым и фасонным прокатом, предлагает первичную обработку металла и организацию доставки. Это позволяет рассматривать стоимость материалов, подготовки и перевозки в рамках одного расчета, а не оценивать каждую операцию отдельно.

Как это выглядит на практике

Предположим, для партии сварных рам нужны лист 8 и 10 мм, труба 80×80×4 мм, уголок 50×50×5 мм и швеллер № 12. Вместо отдельных запросов по каждой группе покупатель направляет общую спецификацию. Работа строится так:

  1. Проверка заявки: уточняют марки стали, размеры, возможные замены и документы.
  2. Подтверждение комплектности: согласовывают наличие каждой позиции и дату готовности заказа либо этапов отгрузки.
  3. Подготовка металла: при наличии услуги заранее согласовывают резку и необходимые размеры заготовок.
  4. Единый график логистики: определяют партии, машины и порядок разгрузки.
  5. Проверка перед отгрузкой: сверяют количество, маркировку и комплект документов.

Схема сокращает согласования, но не гарантирует минимальную цену. При крупных регулярных закупках одного типоразмера выгоднее может быть прямой договор с заводом. Комплексная поставка полезнее для смешанных и небольших партий.

9. Как понять, что поставщик действительно надежен

Цена за тонну не показывает, насколько стабильно выполняются заказы. Простой показатель — доля заказов, поступивших полностью и в срок:

Комплектные своевременные поставки / все поставки × 100%.

За квартал выполнено 20 заказов, из них 17 поступили полностью к согласованной дате. Результат — 85%. Важно заранее определить единицу учета: если нужен весь комплект для одной операции, своевременная доставка только части позиций не считается успешным выполнением заказа.

Вместе с этим показателем полезно отслеживать полную стоимость закупки, число расхождений при приемке, время до допуска металла в цех и расходы на срочные дозакупки. Так видно, какой поставщик действительно обходится предприятию дешевле.

Оценивать надо готовность металла к производству

Основные потери появляются на стыке отделов: снабжение сравнивает цены, логистика организует рейсы, склад принимает партии, а цех ждет полного комплекта. Если эти этапы не увязаны, скидка на металл легко исчезает в перевозках, дозакупках и срывах графика.

Поэтому эффективность закупки стоит оценивать не только по цене металлопроката, но и по полной стоимости снабжения, соблюдению сроков, комплектности и готовности материалов к использованию. Именно эти показатели позволяют определить, какая схема поставок действительно выгодна предприятию.

Текст и изображения: ООО «ПКФ "МЕТИНВЕСТ-СЕРВИС»

Реклама ООО «ПКФ "МЕТИНВЕСТ-СЕРВИС», ИНН 7721452768, КПП 772101001 erid 2SDnjc7csUp

5S: Практическое руководство по внедрению
5S: Практическое руководство по внедрению 15 чек-листов различного уровня сложности, примеры, фото и многое другое.
0 комментариев
Отправить
обсуждения
Михейкин Владимир, Спасибо за точный и очень полезный комментарий! Полностью согласны: контроль по а... Иллюзия контроля: что скрывается за зелёными галочками в вашей системе ТОиР
Повышение операционной эффективности за счет предложений по улучшению от работников - отличное дело!... По идейным соображениям: «Фабрика идей» на МГОКе
Если осуществлять контроль по альтернативному признаку (Ок или не Ок), то это: (1) создает собла... Иллюзия контроля: что скрывается за зелёными галочками в вашей системе ТОиР
Успешное освоение уплотненной загрузки несомненно заслуживает похвалы - молодцы! Но как преодолеть в... Оптимизация как требование времени: опыт логистов МТЗ
Светлана Власовец, добрый день! Всего за год подаётся около 10 тыс. идей, это некая норма, да не уди... По идейным соображениям: «Фабрика идей» на МГОКе
Узнайте больше Альманах “Управление производством” 300+ мощных кейсов, готовых к использованию чек-листов и других полезных материалов
Альманах “Управление производством”
