Как ускорить ремонты оборудования: опты ВМЗ

Опыт использования ресурсного метода планирования с применением MS Project.

Благодарим редакцию единой корпоративной газеты "Территория ОМК" за предоставление данного материала.

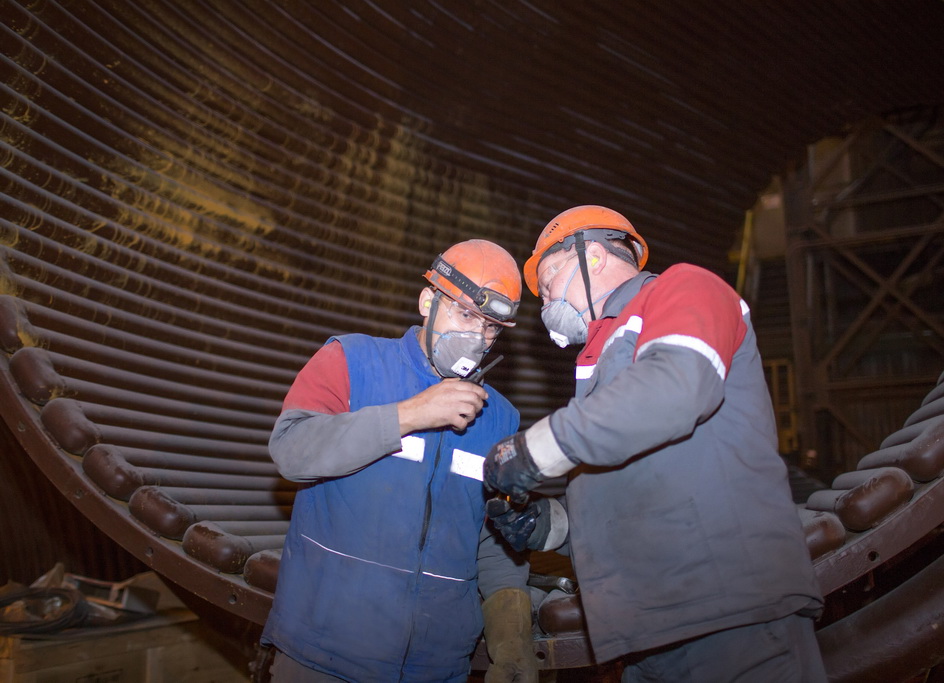

Новая программа для планирования позволила ускорить ремонты оборудования литейно-прокатного комплекса в Выксе.

Ушли от шаблонов

Раньше графики ремонтов формировали в Excel. И, по сути, это был не сетевой график, а малофункциональная диаграмма Ганта, которая не позволяла точно оценить необходимые для ремонта время и ресурсы. Об оптимизации процессов и отработке критического пути речи не шло. К тому же Excel был попросту неудобен: при любых изменениях требовалось вручную перекрашивать все сектора диаграммы, а это повышало риск ошибок.

Все самое интересное и уникальное мы публикуем в альманахе «Управление производством». 300+ мощных кейсов, готовых к использованию чек-листов и других полезных материалов ждут вас в полном комплекте номеров. Оформляйте подписку и получайте самое лучшее!

Идея уйти от шаблонных схем пришла специалистам в прошлом году, когда они планировали капремонт основного оборудования ЛПК. Менеджер по планированию Сергей Иванов вместе с начальником цеха по ремонту Романом Азиным попробовали применить ресурсный подход к нескольким видам работ, которые выполнял подрядчик. Но для этого нужно было найти новое программное обеспечение.

– Я опробовал разные бесплатные решения, но в итоге убедился в верности поговорки про бесплатный сыр, – говорит Сергей Иванов. – Пришлось установить малознакомую мне программу Microsoft Project (MSP) на домашний компьютер и верстать первые графики после работы. Часы, проведенные за просмотром уроков, принесли результат. Я составил график, потом оптимизировал его и согласовал с подрядчиком. Учел все работы, а наиболее крупные разложил на простые операции. Также график содержал трудовые ресурсы и порядок выполнения операций.

Кстати, MSP помогает фиксировать отклонения от базового плана, чтобы оперативно перепланировать работы и придерживаться сроков.

Получили результат

Microsoft Project позволяет автоматически фильтровать задачи, оставляя в зоне внимания только критический путь. Благодаря этому удалось оптимизировать операции, влияющие на общее время, а ошибки свести к нулю. В итоге ремонт тогда сократили на двое суток – вместо запланированных 14 уложились в 12.

Учитывая положительный опыт, Иванов предложил программу по развитию этого направления. Она включала обучение инженеров по планированию, ответственных за консолидирование графиков по направлениям «Выплавка», «Прокат», «АПР» и «Шредер», составление необходимых НРД и запрос лицензий на MS Project.

Внедрять новый вид планирования на ЛПК стали после шести месяцев подготовки, а этим летом окончательно перешли на MSP. Поэтому задача оптимизировать сроки капремонта основного оборудования и шредерной установки, которую руководство компании поставило в 2021 году, не застала ремонтников ЛПК врасплох.

– Мы взялись за составление графика, расписав работу всех служб, а также доступность цеховых кранов. Итоговый сетевой график предполагал оптимизацию ремонта с 14 суток до 222 часов (9,25 суток), – рассказывает Сергей Иванов. – Я не случайно привел время в часах, хотя это ранее не практиковалось. Расчеты в сутках не дают понимания о продолжительности операций, а лишь приближенно говорят об их сложности.

Кстати

Опыт использования ресурсного метода планирования с применением MS Project заинтересовал всю дирекцию по ремонтам выксунского завода ОМК. О нем уже говорят как о качественном скачке в планировании ремонтов. Руководство приняло решение внедрить такой подход во всех цехах предприятия. В августе Сергей Иванов обучил более 20 своих коллег. «Надеюсь, что и другие площадки компании проявят интерес. Буду рад делиться опытом», – заключил он.

Елена Лищук, фото: Валерий Покумейко

0 комментариев
Отправить
обсуждения
отличная статья, есть очень интересные мысли у экспертов Тренды ТОиР 2026: футура здесь нет — есть реальность
статья познавательная, было бы круто, если бы еще сервисы написали конкретные, как тут https://weeek... Канбан
Авторы цитируемых исследований, с моей точки зрения, борются с «ветряными мельницами», т.е. перепута... Lean-учет и ABC-costing: методика учета затрат в «переходный» период внедрения Бережливого производства
Концепции "Точно вовремя" (Бережливое производство) и "Предупреждение несоответствий&... Почему MES и QMS становятся основой управления производством
Это уже рекламная информация. Захочет производитель - добавим. Экзоскелет в помощь: как снизить тяжесть труда на складе
Узнайте больше Альманах “Управление производством” 300+ мощных кейсов, готовых к использованию чек-листов и других полезных материалов
Альманах “Управление производством”
